室內、外給水工程驗收

發布時間:2018年06月26日 瀏覽次數:











建筑給水工程驗收分三類:室外給水工程驗收、室內給水工程驗收、二次給水設施工程驗收。其中室內(外)給水工程必須在給水管道安裝完畢、隱蔽之前進行中間驗收,方可進行總驗收。



一、室內給水工程驗收:

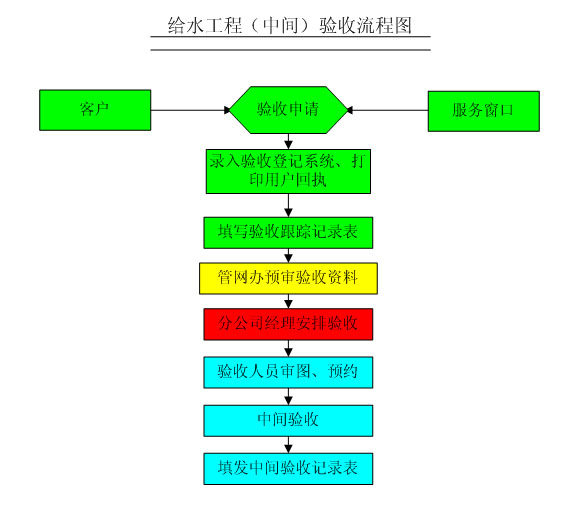

1、中間驗收

施工單位到我公司業務窗口(報裝辦)辦理申請驗收登記,相關驗收資料及表格登錄jnor.com.cn下載。

1.1 驗收條件及時間

給水管道安裝完畢、試壓自檢合格、驗收資料(見附表2)經審查合格,我公司方可安排現場驗收。

1.2 驗收內容

① 檢驗給水管材及合格證明、管材檢驗報告,施工材料必須符合《珠海市供水工程設計、施工及管材選用規定》及我司的審圖意見

② 進行給水管道試壓。

③ 根據《建筑給排水及采暖工程施工質量驗收規范》(GB50242-2002)、驗收表中的檢驗項目和驗收標準、施工圖紙及我司的審圖意見進行中間驗收。

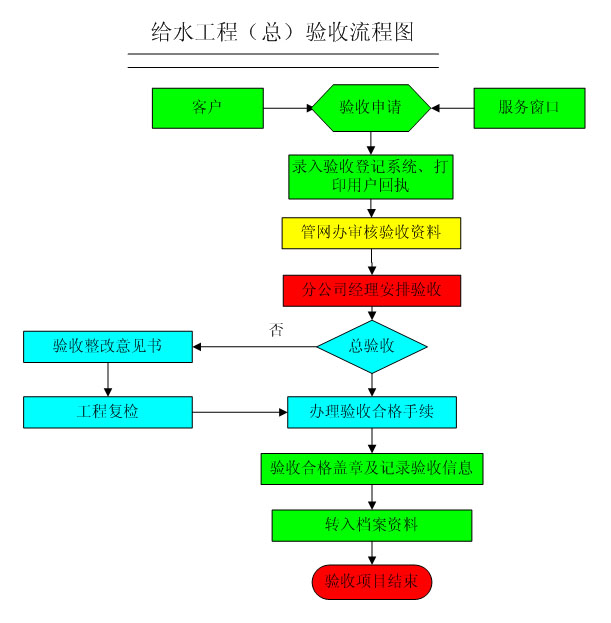

   2、總驗收

施工單位到我公司業務窗口(報裝辦)辦理申請驗收登記,相關驗收資料及表格登錄jnor.com.cn下載。

2.1 驗收條件及時間

施工單位在工程完工、提交室內給水工程竣工資料經審查合格后,我公司方可安排現場驗收。

2.2 驗收內容

① 核查中間驗收存在問題的整改情況

② 中間驗收時未完成的項目(商住樓需驗收水表組)。

2.3 驗收合格手續辦理

① 驗收合格后,辦理相關手續,竣工資料交我公司業務窗口(報裝辦)存檔。

② 若驗收不合格,驗收人員提出書面整改意見,施工單位需按要求整改并進行復檢。



注:商住樓各用水點(如地下人防、屋頂消防水箱、住宅、商鋪、景觀等用水點)須分別裝表計量。





附表1:室內給水工程竣工資料內容



序號

內  容

要  求

中間驗收所需提供

下載

1

封面

資料目錄

上網下載

2

施工單位營業執照及資質證書

復印件蓋章



3

給水工程施工合同(含保修書)

協議書、保修書復印件蓋章

4

設計修改通知書

設計單位蓋章

5

供水部門圖紙審查意見

供水部門出具

6

材料進場報審表

監理公司、供水部門簽名蓋章

7

主要材料購貨證明

建設、施工、監理、供貨四方蓋章

8

隱蔽工程、中間驗收(監管)記錄表







9

管材檢驗報告

10

管道試壓自檢記錄

監理公司簽名蓋章

11

管道試壓現場記錄

供水部門驗收人員簽名

12

管道消毒、沖洗記錄

監理公司簽名蓋章

13

管道水質檢測報告

水質監測部門出具

14

住宅樓水表清單

甲方蓋章

15

住宅樓水表檢驗報告

技術監督部門出具

16

給水竣工圖

①給水工程設計說明;②地下室給水平面圖;③首層給水平面圖;④給水系統圖,圖件蓋竣工圖章

17

室內給水管道安裝工程驗收記錄表

填寫相關內容



注明:所有資料必須電腦打印,不得隨意涂改。



二、室外給水工程驗收程序:

1、中間驗收

施工單位到我公司業務窗口(報裝辦)辦理申請驗收登記,相關驗收資料及表格登錄jnor.com.cn下載。

1.1 驗收條件及時間

給水管道安裝完畢(所有管道的接口處不得覆土)、試壓自檢合格、驗收資料(見附表1)經審查合格,我公司方可安排現場驗收。

1.2 驗收內容

① 檢驗給水管材及合格證明、管材檢驗報告,施工材料必須符合《珠海市供水工程設計、施工及管材選用規定》及我司的審圖意見

② 隱蔽工程驗收。

 ③ 給水管道試壓。

④ 其它根據《建筑給排水及采暖工程施工質量驗收規范》(GB50242-2002)、《珠海市地下管線管理條例》、驗收表中的檢驗項目和驗收標準、施工圖紙及我司的審圖意見進行驗收。



2、總驗收

施工單位到我公司業務窗口(報裝辦)辦理申請驗收登記,相關驗收資料及表格登錄jnor.com.cn下載。

2.1 驗收條件及時間

施工單位在工程完工、提交室外給水工程竣工資料經審查合格后,我公司方可安排現場驗收。

2.2 驗收內容

① 核查中間驗收存在問題的整改情況;

② 中間驗收時未完成的項目。

2.3 驗收合格手續辦理

① 驗收合格后,辦理相關手續,竣工資料交我公司業務窗口(報裝辦)存檔。

② 若驗收不合格,驗收人員提出書面整改意見,施工單位需按要求整改并進行復檢。




附表2:室外給水工程竣工資料內容



序號

內  容

要  求

中間驗收所需提供

下載

1

封面

資料目錄

上網下載打印

2

施工單位營業執照及資質證書

復印件蓋章

3

給水工程施工合同(含保修書)

協議書、保修書復印件蓋章

4

設計修改通知書

設計單位蓋章

5

供水部門圖紙審查意見

供水部門出具

6

材料進場報審表

監理公司、供水部門簽名蓋章

7

主要材料購貨證明

建設、施工、監理、供貨四方蓋章

8

隱蔽工程、中間驗收(監管)記錄表





9

管材檢驗報告

10

管道試壓自檢記錄

監理公司簽名蓋章

11

管道試壓現場記錄

供水部門驗收人員簽名

12

管道消毒、沖洗記錄

監理公司簽名蓋章

13

管道水質檢測報告

水質監測部門出具

14

隱蔽工程驗收記錄

管道測量記錄

監理公司簽名蓋章

監理公司蓋章

15

管溝開挖、回填驗收記錄

監理公司簽名蓋章

16

給水總平面竣工圖

蓋竣工圖章,圖上至少有四個坐標點

17

室外給水管道安裝工程驗收記錄表

填寫相關內容,粘貼給水總平面示意圖

注明:

所有資料必須電腦打印,不得隨意涂改。





聯系方式:

服務窗口:水控集團拱北營業廳
聯系電話:8132202    地址:粵海中路2083號營業廳

驗收咨詢:8132202
地址:拱北粵海中路供水營業樓116室




                                                                                  珠海水控集團
客戶服務分公司









附件

市政、建筑給水管道和水池水質檢測管理規定



  為規范市政、建筑給水管道和水池的水質檢測管理,確保給水管道的衛生安全,制定本規定:

   一、市政、建筑給水管道和水池必須經過沖洗消毒,并經水質檢測合格方可辦理驗收合格手續及并入給水管網。

   二、報檢單位委托報檢的水質監測部門須具有相應的資質。

   三、報檢單位需在受委托的水質監測部門申請登記,由受委托的水質監測部門按約定時間進行現場采樣。

   四、現場采樣的數量及采樣點:

     市政給水管:管道長度在1KM內1個,超過1KM按實際情況增加,沖洗管道的末端采樣;

     建筑給水管:室外管道1個、每個水池1個、室內管道按加壓系統(含直供)分各1個,沖洗段的末端采樣。

   五、受委托的水質監測部門對所采水樣進行檢測,出具水質檢驗報告。如水質檢驗不合格,需重新沖洗消毒、采樣檢驗。

   六、水質現場采樣、檢測費用按有關規定收取。

   七、本規定自公布之日起施行。
